Кладка несущих стен

К кладке очередных рядов стен следует приступать после схватывания цементного раствора, то есть спустя 3—4 часа после кладки первого ряда.

Кладка несущих стен

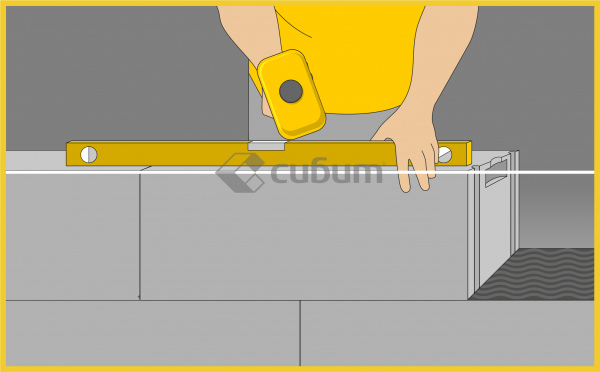

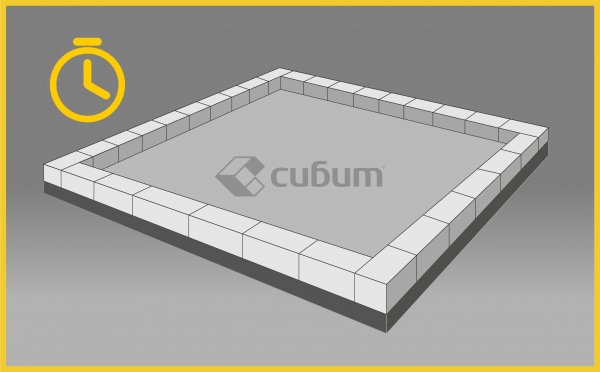

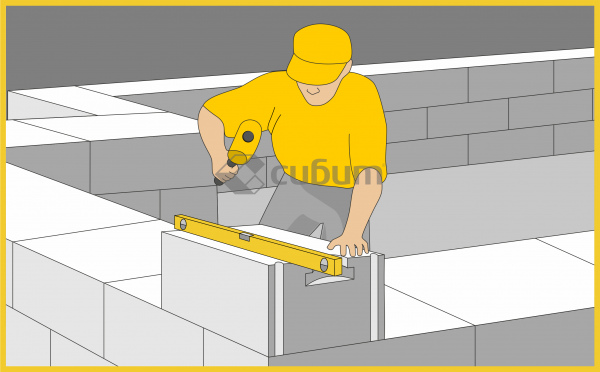

  1. Кладка несущих стен начинается с закладки угловых блоков. Каждый уложенный блок требует выравнивания не только по горизонтали, но и по вертикали.

  2. После закладки углов растягивается шнур-причалка, как это выполнялось при кладке первого ряда, и заполняется очередной ряд.

  3. Кладка блоков производится порядно, но не более 4-х рядов в день (вместе с внутренними несущими стенами).

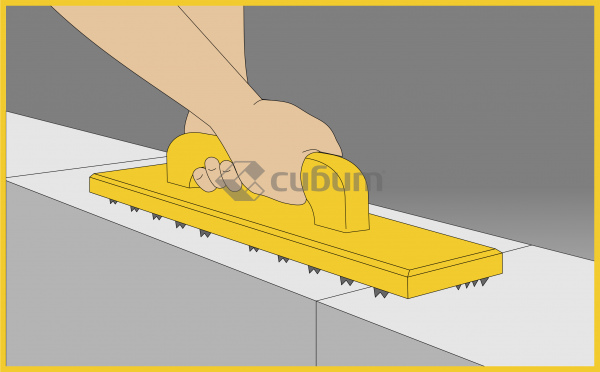

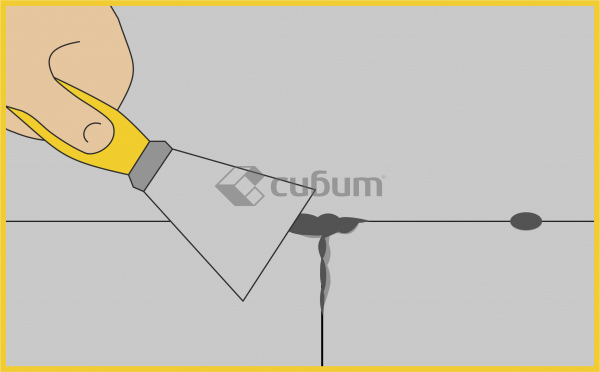

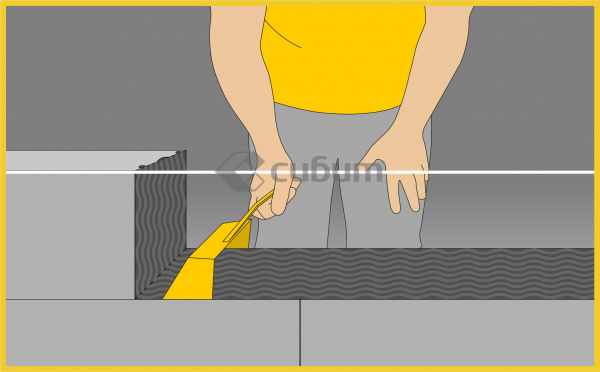

  4. Нанесение клея должно производиться зубчатым инструментом вдоль кладки сплошным слоем без разрывов. Излишки клея следует не затирать по поверхности кладки, а удалять (подрезать) после схватывания.

  5. Очередные ряды наружных углов укладываются попеременно, в перевязку.

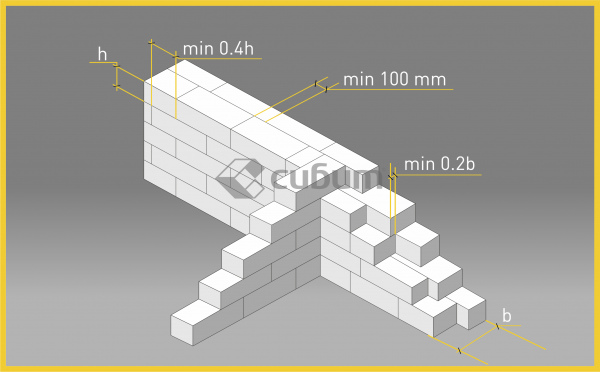

  6. Перевязка блоков в кладке должна составлять не менее 1/3 блока.

  7. При кладке толщиной в два блока плашковая порядная перевязка должна быть не менее 100 мм.

  8. При кладке толщиной в два блока рекомендуется смещать вертикальные швы наружного ряда относительно швов внутреннего ряда не менее чем на 100 мм.

  9. Имеющиеся неровности кладки устраняются при помощи шлифовальной доски или рубанка. Мелкие загрязнения и пыль удаляются щеткой.

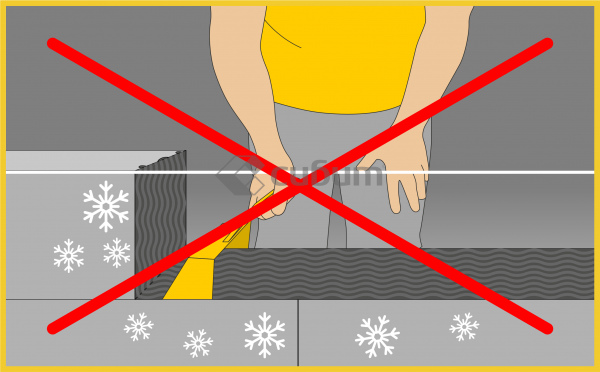

  10. Нельзя наносить клей на обледенелые блоки.

Новости

19.04.2019
III ежегодная конференция
Конференция «Применение Автоклавного Газобетона в строительстве» подробнее
19.04.2019
Приглашаем на вебинар «Основы кладки из автоклавного газобетона»
Для участия в данном вебинаре Вам необходимо пройти короткую регистрацию под статьей. Ссылка на событие будет отправлена вам на эл. почту в день проведения вебинара. подробнее
17.04.2019
Школа СИБИТ в Барнауле
Мобильное приложение Калькулятор Онлайн тест
